บทที่ 4 Project Management
ในการพัฒนาระบบหรือพัฒนา SW เราทำงานเป็นทีมเพราะเป็นโปรแกรม Application ที่มีขนาดใหญ่ที่มีความสามารถสูงๆ เช่น ระบบงานบัญชี , ระบบสินค้าคงคลัง , งานเกี่ยวกับการขาย เป็นต้น เพราะฉะนั้นการพัฒนา SW ขึ้นมา เรามักจะต้องทำงานเป็นทีม ประกอบด้วยคนหลายๆคน ดังนั้นต้องมีการแบ่งงานออกเป็นส่วนๆและดูว่าจะทำงานไหนก่อนหลังยังไงและก็จะจัดงานให้กับโปรแกรมมอร์ของเราว่าทำอะไรบ้าง < โดยบทนี้อาจารย์จะไม่พูดทุก Slide นะ จะดูแต่ที่สำคัญ >
นิยามหรือคำอธิบายของ Software Project Management
จะว่าด้วยการแบ่งงานออกเป็นส่วนๆและกำหนดว่าส่วนไหนต้องทำตอนไหนและต้องทำอะไรบ้าง กล่าวคือจุดประสงค์ที่สำคัญก็คือต้องให้แน่ใจว่า SW ของเราต้องเสร็จให้ทันตามเวลาและก็เสร็จตามกำหนดโดยให้ได้ตาม Requirement ที่User ต้องการด้วย
เสร็จทันเวลากับเสร็จตามกำหนดไม่เหมือนกัน
คือ
- เสร็จทันเวลาหมายถึงว่า Project มีการกำหนดไว้ว่าใช้เวลาเท่าไรแล้วเราทำ SW เสร็จทั้งระบบทันถือว่าเสร็จทันเวลา
- แต่ เสร็จตามกำหนดหมายความว่าเรามีการกำหนดว่าจะส่งงานเป็นส่วนๆตามที่ตั้งไว้
เพราะบางครั้ง user อาจต้องมีการนำโปรแกรมบางส่วนไปใช้ก่อน เพราะการพัฒนางานจะใช้ระยะเวลายาว
เช่น ต้องการส่วนของการใส่ข้อมูลลูกค้าลงใน Database มาใช้ก่อน เพราะการใส่ข้อมูลต้องใช้เวลาในการ
key ลงในเครื่อง
เพราะฉะนั้นมักจะเป็นการพูดคุยตกลงกันระหว่างผู้พัฒนาระบบและเจ้าของงานว่าจะให้ส่งมอบงานแบบไหน ในกรณีที่มีการกำหนดวันเสร็จของงานแต่ละส่วนไว้แต่เราทำไม่สำเร็จ แต่ทำทั้งระบบเสร็จทันเวลาแบบนี้ก็ถือว่าระบบไม่ประสบผลสำเร็จ เพราะว่า ความเสียหายก็เกิดขึ้นกับเจ้าของงานอยู่ดี เพราะช่วงระยะเวลาที่รอระบบเสร็จ เขาก็ไม่สามารถทำอะไรได้เลย ดังนั้นสิ่งสำคัญคือต้องทำงานเสร็จทันเวลาและทันตามกำหนดและก็ต้องได้ตาม Requirement ที่ User ต้องการด้วย
การพัฒนา SW โดยส่วนใหญ่จำเป็นที่จะต้องมี Project Management ด้วย เพราะว่าการพัฒนา SW มันมีต้นทุนสูงและมีขีดจำกัดและก็ข้อบังคับเรื่องเวลา ( โดยส่วนใหญ่ผู้ว่าจ้างมักจะอยากได้แบบราคาถูกและใช้เวลาน้อย ) ทำให้ต้องมีการวางแผนที่ดี คือการทำอย่างไรให้งานเสร็จได้ในเวลาที่สั้นและการบริหารการใช้ทรัพยากรทุกอย่างอย่างคุ้มค่า ให้เกิดประสิทธิภาพสูงสุด ไม่ก่อให้เกิดการขาดทุน
Software Management Distinctions
- SW เป็นของที่จับต้องไม่ได้ , ไม่มีตัวตน
, เป็นนามธรรม
- SW เปลี่ยนแปลงได้อยู่ตลอดเวลา โดยส่วนใหญ่สิ่งที่จะเปลี่ยนคือ Requirement และ
Technology
< เหตุผลอย่างอื่นไม่ค่อยสำคัญเท่าไหร่ ส่วนใหญ่การบริหาร SW ก็จะยากกว่า Project
ทั่วๆไปก็ตรงเหตุผลข้างบน >
Management Activities ( สิ่งที่ Project Manager ต้องรับผิดชอบ , ต้องทำ )
- เขียน Proposal ก่อน โดยระบุว่าระบบที่พัฒนาขึ้นมามีคุณสมบัติอย่างไร
มีความเป็นมาอย่างไร ทำประโยชน์อะไรให้องค์กรได้บ้าง เอามาแก้ปัญหาอะไร และ Feasibility
Study ( การศึกษาความเป็นไปได้ ดูว่าคุ้มค่าไหมที่จะทำ )
- เขียนแผนที่ใช้ในการพัฒนาระบบ
- มีการประเมินต้นทุนของการพัฒนาระบบ
- มีการติดตามดูการพัฒนาว่าเป็นไปตามที่กำหนดไว้หรือเปล่าตรงตาม Requirement หรือไม่
มีการตรวจสอบสิ่งที่พัฒนาขึ้นมา ( ในกรณีที่ผ่านการอนุมัติให้พัฒนาแล้ว )
- มีการคัดสรรคนเข้าร่วมทีม , จัดสรรตำแหน่ง และมีการประเมินผลลูกทีม
- มี report นำเสนอผลงานโดยจะทำในทุกๆช่วงของ Milestone ( จะกล่าวในภายหลัง )
มีอยู่ 2 สิ่งที่สำคัญและเป็นเรื่องใหญ่สำหรับการดูแลพัฒนา
SW นั่นก็คือ
1. เรื่องของ Staff ( Project Staff
)
- จัดหาคนที่เหมาะสม
- มอบหมายงานที่เหมาะสมให้กับคนเหล่านี้
- พัฒนาคนเหล่านี้
2. เรื่องของการวางแผน Project (
Project Planning )
- สำคัญที่สุดและใช้เวลามากที่สุด
ในกระบวนการที่ต้องทำ
- การวางแผนไม่ได้ทำเฉพาะตอนแรกเท่านั้น การวางแผนจะทำตลอดโครงการตั้งแต่เริ่มต้นจนปิดโครงการ
จะมีการปรับเปลี่ยนตลอดเวลา ( Tool ที่อาจนำมาใช้คือ Microsoft Project )
- ในการวางแผนของ Project ไม่ได้มองแค่แง่มุมเดียว กล่าวคือไม่ใช่แค่ทำงานให้เสร็จอย่างเดียว
แต่จะมองไปในหลายๆแง่มุม
Type of Project Plan
แง่มุมต่างๆที่ต้องวางแผน อาจไม่ต้องครบทุกแง่มุมขึ้นอยู่กับความเหมาะสมของชิ้นงาน
- แผนคุณภาพ ( Quality Plan ) : เราจะดูว่าได้คุณภาพตามที่วางแผนไว้หรือไม่
- แผนที่ใช้ในการตรวจสอบ ( Validation Plan ) : เราต้องมีการตรวจสอบความถูกต้องของ
Requirement , ตรวจสอบความสมบูรณ์ของ Requirement , ตรวจสอบขั้นตอนการทำงาน
- ส่วนแผนอื่นๆในชีทก็ไม่สำคัญเท่าไหร่ เป็นแผนที่แวดล้อม , ที่ต้องทำควบคู่กันไปกับตัวงานหลักที่ต้องทำ
Project Planning Process ( ไม่ค่อยสำคัญ อาจารย์ไม่สอน ให้ไปอ่านเอง )
Project Plan Structure
ในการวางแผนเราต้องเขียนงานออกมาในรูปของเอกสาร
โดยที่ประกอบด้วยหัวข้อต่อไปนี้
- บทนำ ( Introduction )
- ลักษณะโครงสร้างของโครงการ ( Project Organization ) : คือจะบอกว่าโครงการของเราจะประกอบด้วยอะไร
, ใครบ้าง , มีบทบาทอย่างไรในโครงการ , ผลลัพธ์ของโครงการจะเป็นอย่างไร
- มีการวิเคราห์ความเสี่ยง ( Risk Analysis )
- มีการวิเคราะห์ความต้องการของระบบทั้งในแง่ของ Hardware และ Software
- มีการแตกงานออกเป็นขั้นๆ
- มีการกำหนด Schedule ว่างานเสร็จเมื่อไหร่ , ใครทำ , เริ่มเมื่อไหร่ , จบเมื่อไหร่
- เราจะทำการ Monitor (ติดตามการทำงาน)อย่างไร , จะเขียน Report อย่างไร

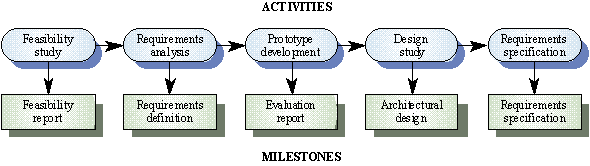

Activity Organization ( Slide 12 Milestones in the RE process บทที่ 4)
ในการวางแผนพัฒนา SW เรามักจะแบ่งงานออกเป็น
Activity โดยองค์ประกอบที่เราจะต้องมีคือ
1. กำหนดเป็นกิจกรรมหลักๆที่ทีมงานจะต้องทำ (รูปวงรี)
2. จัดทำ Milestone (รูปสี่เหลี่ยม) โดยที่ Milestone คือ หลักชัยของงานเป็นจุดที่บอกว่างานย่อยที่ทำนั้นเสร็จแล้ว
หรือบอกว่างานทั้งระบบทำไปถึงไหนแล้ว
อธิบายรูป
แบ่ง Activity ออกเป็น 5 ส่วน (ตามลำดับ) โดยแต่ละกิจกรรมอาจจะมี Milestone
ของตัวเอง โดยที่ผลลัพธ์แต่ละ Milestone เราเรียกว่า Deliverables ( สิ่งที่คาดหวังว่าจะได้ในแต่ละ
Milestone )
note : Project ใหญ่ๆในต่างประเทศจะเป็นอย่างนี้ทั้งนั้น โดยจะบอกว่าแต่ละ Milestone จะส่งมอบอะไร และเวลาจ่ายเงินเขาจะจ่ายเงินค่าพัฒนาระบบกันตาม Milestone |
The Project Scheduling (
การกำหนดตารางการทำงาน )
- แบ่ง Project ออกเป็นงานย่อยๆ มีการประมาณเวลาและทรัพยากรที่ต้องใช้ในแต่ละงานย่อย
- พยายามจัดแต่ละงานย่อยให้ทำงานพร้อมกันให้มากที่สุด (อยู่ที่ความสามารถของ Project
Manager)
- พยายามทำให้งานขึ้นต่อกันให้น้อยที่สุด กล่าวคือให้แต่ละงานทำงานเป็นอิสระต่อกัน
The Project Scheduling Process ( อาจารย์ไม่ได้สอน )
Scheduling Problems ( ปัญหาใหญ่ๆที่
มักจะเกิดในเวลาที่กำหนด Schedule )
- การประมาณการจะยากและการแก้ปัญหาก็ยากด้วย ต้องอาศัยประสบการณ์ค่อนข้างสูง
- การเพิ่มคนเข้าไปหลังจากทำการพัฒนาไปแล้ว ก็ก่อให้เกิดปัญหาของการเรียนรู้ ,
การสื่อสาร
- สิ่งที่เราคาดไม่ถึงมักจะเกิดขึ้นเสมอ ฉะนั้นจึงควรจะมีแผนมารองรับสถานการณ์ต่างๆที่จะเกิดขึ้นด้วย
Bar Chart and Activity Network
การเขียนแผนงานเรามักจะเขียนในรูปของแผนถูมิที่เข้าใจได้ง่าย โดยใช้ Tool คือ Bar chart หรื Gantt Chart กับActivity Network ( บางทีเรียกว่า Critical Path )
อธิบายตารางข้างบน ( Slide 17 )

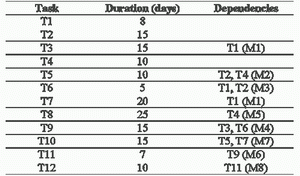

มี 12 งานย่อย (T1 - T12)
T1 , T2 ,T4 สามารถทำได้เลยเพราะไม่ขึ้นต่อใครเลย ส่วนงานที่เหลืออิ่นๆจะขึ้นกับกิจกรรมอื่นๆ
เช่น งาน T3 จะทำได้ก็ต่อเมื่อ T1 ทำเสร็จ โดยที่ T1 ใช้เวลา 8 วันส่วน T3 ใช้เวลา
15 วัน เพราะฉะนั้น T3 จะใช้เวลาน้อยที่สุด 23 วัน ( ในการประมาณจริง จะมีการประมาณเวลาเผื่อเอาไว้ด้วย
) เป็นต้น

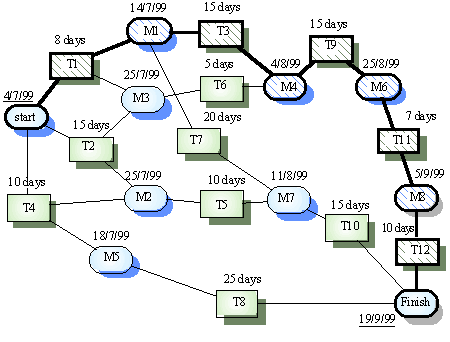

หลังจากเรากำหนดอะไรเรียบร้อยแล้ว เราจะนำมาเขียนเป็น Diagram ( Slide 18 รูปข้างล่าง )ที่เราเรียกว่า Critical Path โดยที่จากภาพ Critical Path จะเป็นเส้นทึบโดยเริ่มจาก Start -> T1 -> M1 -> T3 -> M4 -> T9 -> M6 -> T11 -> M8 -> T12 -> Finish
Critical
Path คือ เส้นทางที่รวมเวลาแล้วใช้เวลามากที่สุด เป็นเส้นทางที่เราทำงาน
Late ไม่ได้ ถ้าเส้นทางนี้ Late แล้วงานจะเสร็จไม่ทัน ส่วนเส้นทางอื่นๆพอจะ Late
ได้ เพราะว่าใช้เวลารวมแล้วน้อยกว่าของ Critical Path เพราะฉะนั้นถ้าเกิดเหตุฉุกเฉินเราสามารถเลื่อน
หรือปรับเปลี่ยนแผนงานได้จากเส้นเหล่านี้ โดยต้องอยู่ในขีดจำกัดของเส้น Critical
Path
Slack Time คือ ระยะเวลาของงานที่สามารถปรับให้เพิ่มขึ้นหรือลดลงได้ ตย.จากรูปข้างล่าง Slactime จะเป็นช่องสีเขียว เช่น กิจกรรม T4 สามารถใช้เวลาทำ Late ได้จนถึงวันที่ 15 เดือน 8

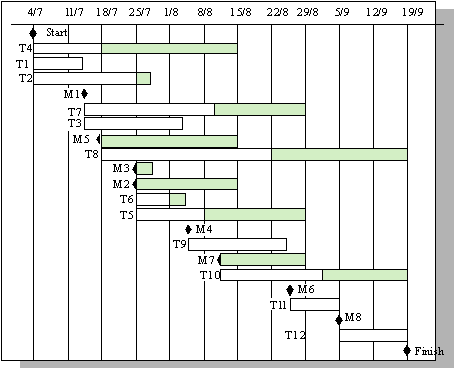

Activity Timeline ( Gantt Chart )
ตอนทำงานจริงส่วนใหญ่นำ Activity มาเขียนเป็นรูป Gantt Chart ( ดังรูปข้างบน ) โดยจะมีประโยชน์ที่ทำให้ทีมงานรู้ได้ว่างานทำไปถึงไหนแล้ว และงานใดควรเริ่มและเสร็จเมื่อใด หรืองานใดต้องรอกิจกรรมไหนเสร็จก่อนจึงจะเริ่มทำได้ เช่น T5 จะเริ่มได้เมื่อ T2 ,T4 เสร็จก่อน หรือ T8 ต้องรอให้ T4 ทำเสร็จก่อน
Note : เพราะฉะนั้นสิ่งที่สำคัญมี
4 ขั้นตอนคือ |
Risk Management ( การบริหารความเสี่ยง )
ในการทำงานให้เสร็จได้ทันเวลา และใช้ทรัพยากรได้ตามกำหนด จะมีความเสี่ยงอยู่หลายลักษณะที่เกิดขึ้น (ตารางข้างล่าง จากSlide 22) เราก็จะมาวิเคราะห์ว่าโอกาสที่จะเกิดความเสี่ยงจะมีอะไรบ้าง พร้อมทั้งจับกลุ่มของความเสี่ยงและเขียนคำอธิบายไว้ให้ชัดเจน
Risk |
Risk type |
Description |
Staff turnover |
Project |
Experienced staff will leave the project before it is finished. |
Management change |
Project |
There will be a change of organisational management with different priorities. |
Hardware unavailability |
Project |
Hardware which is essential for the project will not be delivered on schedule. |
Requirements change |
Project and product |
There will be a larger number of changes to the requirements than anticipated. |
Specification delays |
Project and product |
Specifications of essential interfaces are not available on schedule |
Size underestimate |
Project and product |
The size of the system has been underestimated. |
CASE tool under-performance |
Product |
CASE tools which support the project do not perform as anticipated |
Technology change |
Business |
The underlying technology on which the system is built is superseded by new technology. |
Product competition |
Business |
A competitive product is marketed before the system is completed. |

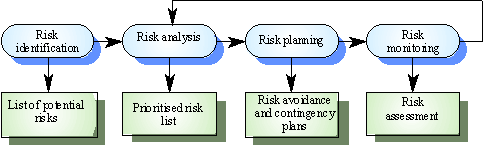

The Risk Management Process
( ขบวนการในการบริหารความเสี่ยง )
1. Risk Identification - บอกให้ได้ว่าอะไรบ้างที่เป็นความเสี่ยง
2. Risk Analysis - วิเคราะห์ความเสี่ยง คือวิเคราะห์โอกาสที่เป็นไปได้ที่จะเกิดมากน้อยแค่ไหน
, ผลลัพธ์ที่เกิดขึ้นรุนแรงแค่ไหน
3. Risk Planning - วางแผนรับมือว่าถ้าเกิดขึ้นแล้วจะแก้ไขยังไง
4. Risk Monitoring ติดตามดูว่าความเสี่ยงที่วิเคราะห็ไว้เกิดขึ้นหรือยัง และถ้าเกิดขึ้นแล้วการแก้ไขที่วางแผนไว้ได้ผลดังที่คาดไว้หรือไม่
1. Risk Identification
พยายามแบ่งเป็นหมวดหมู่ตามประเภทของความเสี่ยง ( Slide 25 ) เพราะการแก้ปัญหาแต่ละหมวดหมู่ไม่เหมือนกัน โดยเราจะจัดสรรคนให้แก้ปัญหา ในแต่ละหมวดหมู่ในด้านที่เขาถนัดและรับผิดชอบได้ ( Slide 26 ) ตย.เช่น ถ้าตอนเลือกใช้ Database มีการระบุว่า Database นี้สามารถรองรับข้อมูลได้ 1,000,000 record แต่พอใช้งานจริงกลับรองรับได้ไม่ถึง มันก็คือความเสี่ยงที่เกิดขึ้นที่เราต้องแก้ไข
2. Risk Analysis
- ความเป็นไปได้ที่จะเกิด และความรุนแรงเมื่อเกิดขึ้นอยู่ในระดับใด
- บางความเสี่ยงที่เกิดขึ้นจะมีผลกระทบต่อเนื่องไปยังตัวอื่นๆ เราต้องกำหนดและระบุออกมา
และดูว่าความเสี่ยงอยู่ในระดับไหน พอทนได้หรือรุนแรงมากหรือเปล่าต้องวิเคราะห์ออกมาให้ได้
รูป Slide ที่28 ควรที่จะมีอยู่ในแผนการวางแผนระบบด้วยเวลาที่ทำงานจริง
3. Risk Planning
ในการวางแผนที่จะแก้ปัญหาความเสี่ยงที่จะเกิดขึ้น
มี 3 วิธี
1. Avoidance Strategies วางแผนทุกวิถีทางเพื่อพยายามหลีกเลี่ยงไม่ให้ความเสี่ยงนั้นเกิดขึ้น
2. Minimization Strategies พยายามทำให้เกิดขึ้นให้น้อยที่สุดเท่าที่จะเป็นไปได้
3. Contingency Plans พอแค่รู้ว่าจะเกิดอะไรขึ้นบ้าง มากน้อยแค่ไหนเท่านั้น
และเตรียมการรองรับไว้ ซึ่งเป็นวิธีที่นิยมใช้มากที่สุดเพราะจะทำให้ Project สั้นและต้นทุนต่ำ
แต่ก็มีข้อเสียคือ อาจเกิดเหตุการณ์ขึ้นจริงได้( ซึ่งก็มีการเตรียมรองรับไว้แล้ว
)
Note : |
4. Risk Monitoring
การติดตามแผนที่เราได้วางเอาไว้ โดยถ้าเราติดตามการเกิดความเสี่ยงอย่างรัดกุมก็เท่ากับเรา Monitor Risk เรียบร้อยแล้ว โดยดูว่าถ้าเกิดปัญหาเราก็แก้ปัญหาตามที่ได้วางแผนไว้ และดูผลว่าเป็นอย่างไร
Risk Factor ( ปัจจัยที่ทำให้เกิดความเสี่ยง ) ไม่เน้นเท่าไหร่ อ่านเอง
Note : สรุปบทที่ 4
1) 4 ขั้นตอนของการ Project Management [ แบ่งงาน,เขียน Critical Path,เขียน Gantt
Chart,จัดสรรงานให้กับคน]
2) รวมเรื่อง Risk เข้าไปด้วย
3) Activity คือ การวางแผน แต่ Schedule คือการปฎิบัติจริง
งาน : อาจารย์พูดคร่าวๆว่าจะให้วางแผนงาน , เขียน Feasibility โดยละเอียด แต่ยังไม่ได้บอกอะไรมากนัก
